南沙:区水务局圆满完成台风“桦加沙”防御工作


文章发布日期: 2025-09-26    来源:南沙区水务局

  今年第18号台风“桦加沙”带来强风雨浪潮复合影响,对南沙区水务安全构成严峻考验。南沙区水务局深入贯彻习近平总书记关于防汛救灾工作的重要指示精神,坚决落实省、市、区防台风工作要求,统筹推进提前部署、精准应对、复盘排查全流程工作,圆满完成防御任务,全区无水库超汛限水位,各江河水位安全运行,有力保障了辖区群众生命财产安全。

  前置部署筑防线,抢占防御“窗口期”

  在台风预警阶段,南沙区水务局严格落实应急响应要求,全方位织密防御网络。全体干部职工24小时在岗,实时紧盯台风路径、雨情水情及潮位变化,每小时在工作群通报外江潮位,确保信息传递及时、与调度指令精准。同时,提前腾空所有内河涌,保持低水位运行,为台风期间排水防涝预留充足空间。

  此外,还完成421公里堤防巡查,及时整改11处风险隐患;对缸瓦沙等3处共0.2公里薄弱堤段加高加固,在港湾街道港前大道、大岗镇江滘社区增设841米挡水板;专项清疏易涝区域及周边雨水管,清疏管网116.76公里、雨水口1210个、检查井2183个,保障排水通畅。组建多支抢险队伍,储备大量块石、碎石、沙、彩条布等应急物资,配备充足排水设备,移动抽排能力达3.6万立方/小时。全区26宗在建水务工程项目也全部停工,妥善防护围堰、深基坑等关键部位,加固相关设施,732名施工人员全部撤离至安全场所。

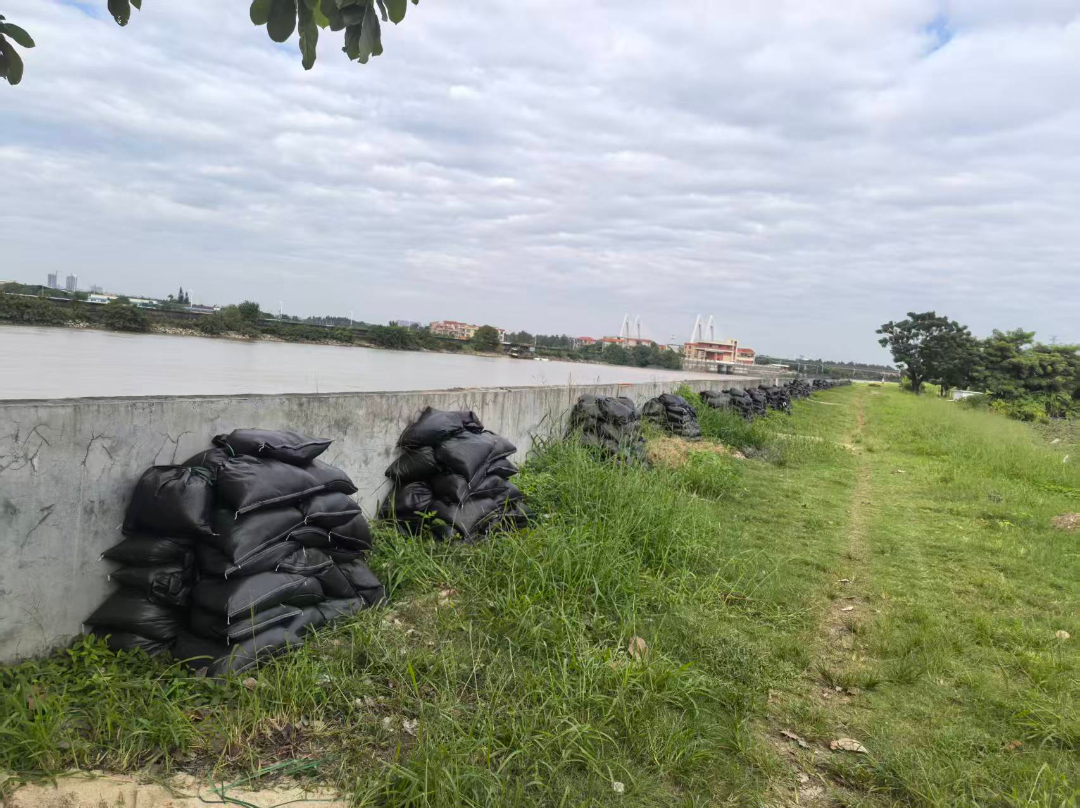

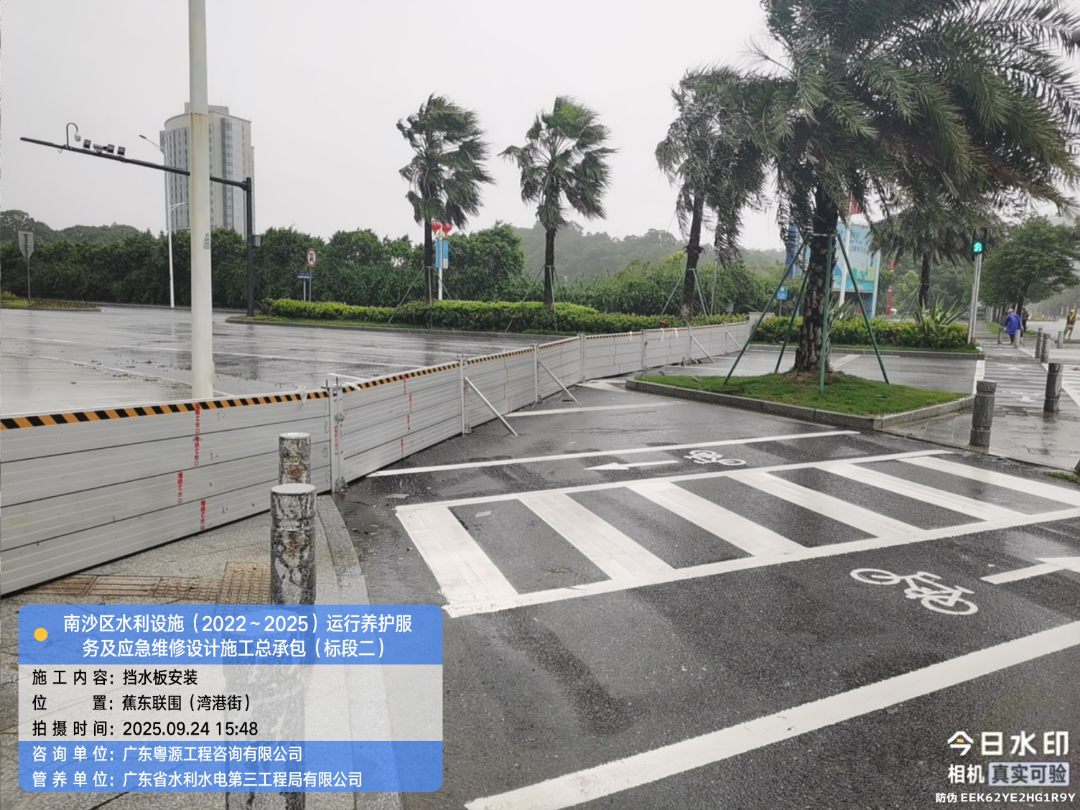

增设挡水板

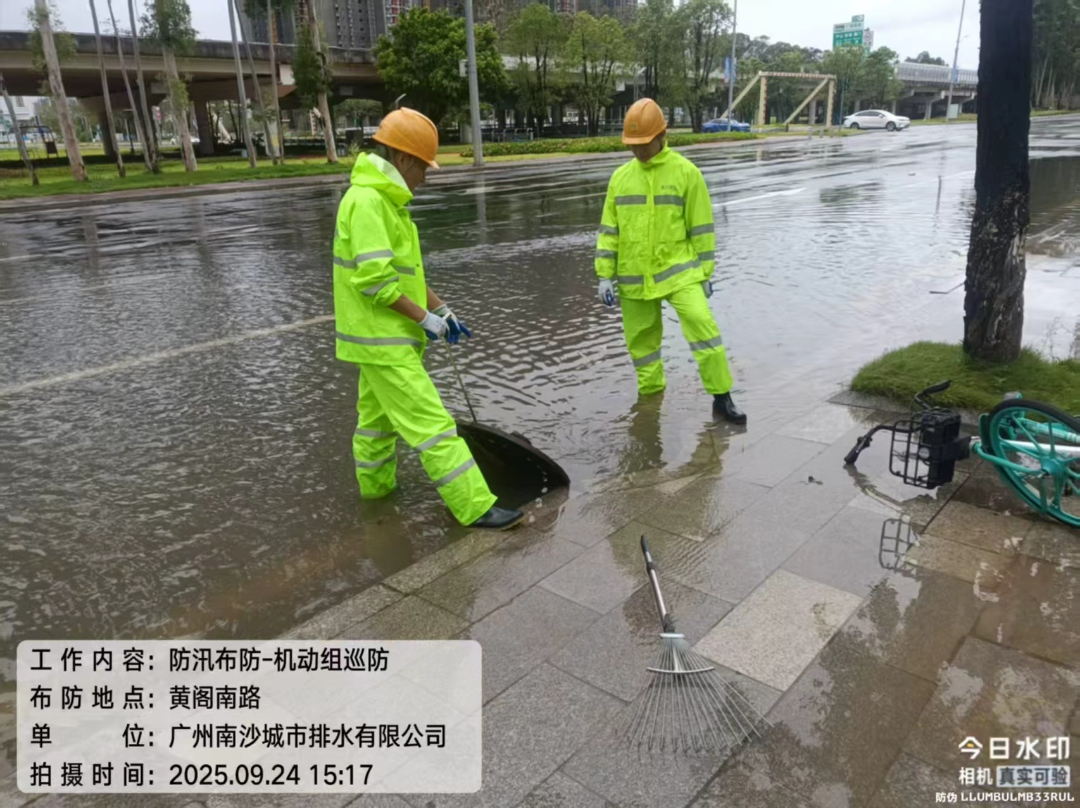

防风物资储备

  精准处置抗台风,守牢安全“防护线”

  9月21日下午,南沙区水务局组织召开防御台风薄弱环节研究及建议撤离范围工作部署会议,组织专家编写研判分析报告。9月22日下午,南沙区水务局组织召开应急撤离范围及重大风险点研判专家评审会,经评审后的方案提交南沙区应急局作为撤离建议。

  台风影响期间,南沙区水务局组织召开专家技术会,密切关注水情潮位,动态调整措施,高效处置突发状况。9月24日中午,蕉西水闸外江水位超过原50年一遇设计水位,现场巡查发现闸门漫顶溢水、交通桥两岸衔接处挡水墙渗漏等险情,经现场专家综合研判,维持交通桥外江侧砂袋反压措施,渗漏点采取砂袋抛投反滤措施,仅用1小时基本完成处置工作,顺利渡过险情。9月24日下午,东涌镇东导村沙湾水道外江堤防背水侧涵窦口出现涌水险情,南沙区水务局立即联动属地镇开展应急处置工作,并安排积水抽排,随着外江退潮,涌水险情得到及时解决。

  本轮台风影响期间,南沙区水务局派出工作人员全面巡查全区易涝积水点,并到港湾街工业二路、万洲桥底、黄阁东一路水浸区域进行现场指挥调度,落实排水防涝应急处置工作。本轮降雨共出动抢险人员256人次、定点布防队伍43组次、巡防队伍42组次,龙吸水3台次、抽水设备91台次、抢险车辆72车次。

 蕉西水闸渗漏抢险

布防

  全面排查补短板,织密长效“安全网”

  台风过境后,南沙区水务局以“查隐患、补漏洞、强薄弱”为核心,全面开展水务设施排查整改,筑牢防灾减灾长效基础。同步召开台风防御复盘会,深入梳理预案执行、力量调度、险情处置等环节的短板,构建“台风防御-灾后排查-整改优化”闭环机制,切实提升全域水务系统抗风险能力。针对各在建项目复工复产情况,组织专项督导检查,累计出动16人次,发现围蔽恢复不到位、施工区域积水等一般隐患12宗,现场督促施工单位所有问题整改完毕后,项目方可复工复产。

  下一步,南沙区水务局将总结此次防御台风经验,持续优化应急处置机制,提升防灾减灾能力,为辖区高质量发展筑牢水务安全屏障。
