花都:多维发力保畅通 匠心护航全运会——花都排水公司高效完成关键占道管道工程
激情全运会,活力大湾区,魅力新广州。为保障第十五届全国运动会期间城市基础设施安全稳定运行,展现广州作为东道主的良好城市风貌,花都排水公司以高度的责任感和使命感,积极推进花都区老旧及问题排水管道更新改造工程(第一批),并于11月5日全面完成涉及主干道的占道开挖施工,提前为全运会期间的城市排水安全和市民的顺畅出行提供坚实保障。
直面“硬骨头”:主干道施工的“三重考验”
此次首批老旧管道更新改造工程涉及花东、花山、赤坭、炭步镇及新华、秀全、新雅街道等核心区域,涵盖赤坭镇中心街、田美路、工业大道、花北路等多条主干道,总长约7.32公里。道路不仅是连接居民区、商业区与赛事接待酒店的交通动脉,部分路段地下管线密集、年代久远,存在管径偏小、管道破损、雨污混流等问题,长期影响排水效率和路面通行质量。
工程启动时,面临的首要难题是“交通保畅”’与“施工进度”的平衡。以田美路为例,该路段现状晚高峰小时流量约1666.5 Pch/h,沿线分布着3个公交站点和2所学校,若采取全封闭施工,将直接影响数万市民出行。此外,地下管线错综复杂,涉及供水、燃气、电力、通信等多家权属单位,任何一处管线破损都可能引发连锁反应。严峻的考验在于工期压力。自今年4月15日入汛,直至10月27日汛期结束,历时长达6个多月。期间应对各类强降雨及台风“韦帕”等极端天气带来的暴雨影响,导致有效施工时间大幅缩减,对工程进度管理形成了较大的挑战。

平石西路于全运会前恢复正常通行
创新破局:“三步工作法”破解施工难题
为啃下这块“硬骨头”,花都排水公司运用了一系列创新手段和精细化管控措施,创造性提出“智慧研判—精准施策—协同作战”三步工作法,系统性破解施工难题。
第一步:智慧研判,数据先行。公司依托安全质量视频监控系统,对施工区域实施全天候监控与数据分析,精准预判施工对周边排水系统的影响,通过三维雷达探地、地下燃气探测仪等技术手段,优化管线布设和施工方案,有效避免了与其他地下管线的冲突,提升了施工效率与安全性。同时,主动与交通管理部门协调,制定了详尽的交通疏导方案,有效缓解了交通压力。
安全质量视频监控系统

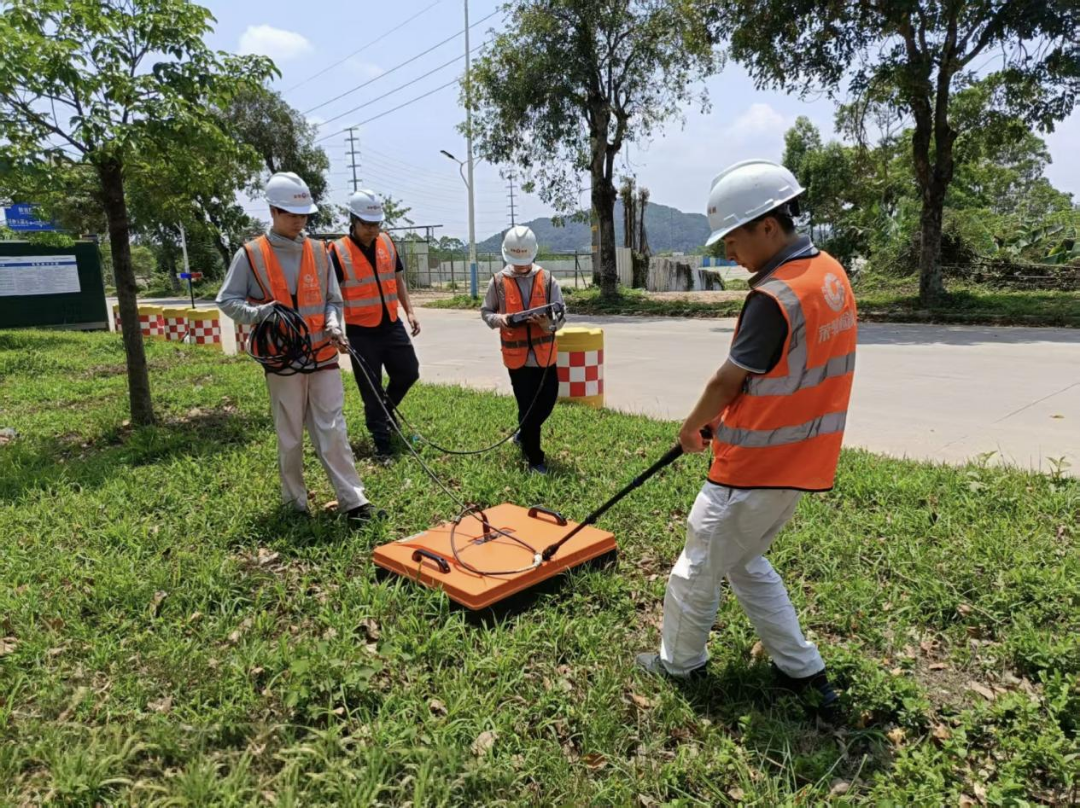

三维雷达探地检测地下空洞
第二步:精准施策,精细施工。在充分掌握数据的基础上,公司针对不同路段的实际情况,量身定制了差异化的施工方案。针对交通流量大管段,公司优先采用先进的非开挖管道修复技术,例如紫外光固化内衬修复等。该技术无需大面积破路,仅需通过工作井即可完成管道内部的整体修复,大幅缩短了工期,有效减少了对路面结构和交通的干扰,实现了“微创”甚至“无创”的施工效果。
非开挖管道修复作业前安全交底
第三步:协同作战,高效联动。公司积极构建并持续完善与市政、交警、街道等相关部门的高效联动协调机制,确保各方信息能够实时互通、快速共享,不断提升问题响应与处理的整体效率。在具体实施过程中,通过多渠道发布施工公告、科学设置清晰引导标识、合理调配交通协管人员值守等措施,最大限度减少了施工对周边交通及居民生活的影响,赢得了周边居民和过往车辆驾驶人员的理解与配合。

平石西路污水管道工程占道施工现场
攻坚成果:主干道“颜值”与“功能”双提升
经过约300天的鏖战,首批老旧管道更新改造工程累计更换DN300-1500排水管道约7.32公里,消除管道缺陷总数约484处,新增雨水篦子115个,有效解决了中心街、华新街路等路段的积水问题。更重要的是,通过雨污分流改造,区域内污水收集率提升至30%,将直接改善流溪河、田美河等河道水质环境。

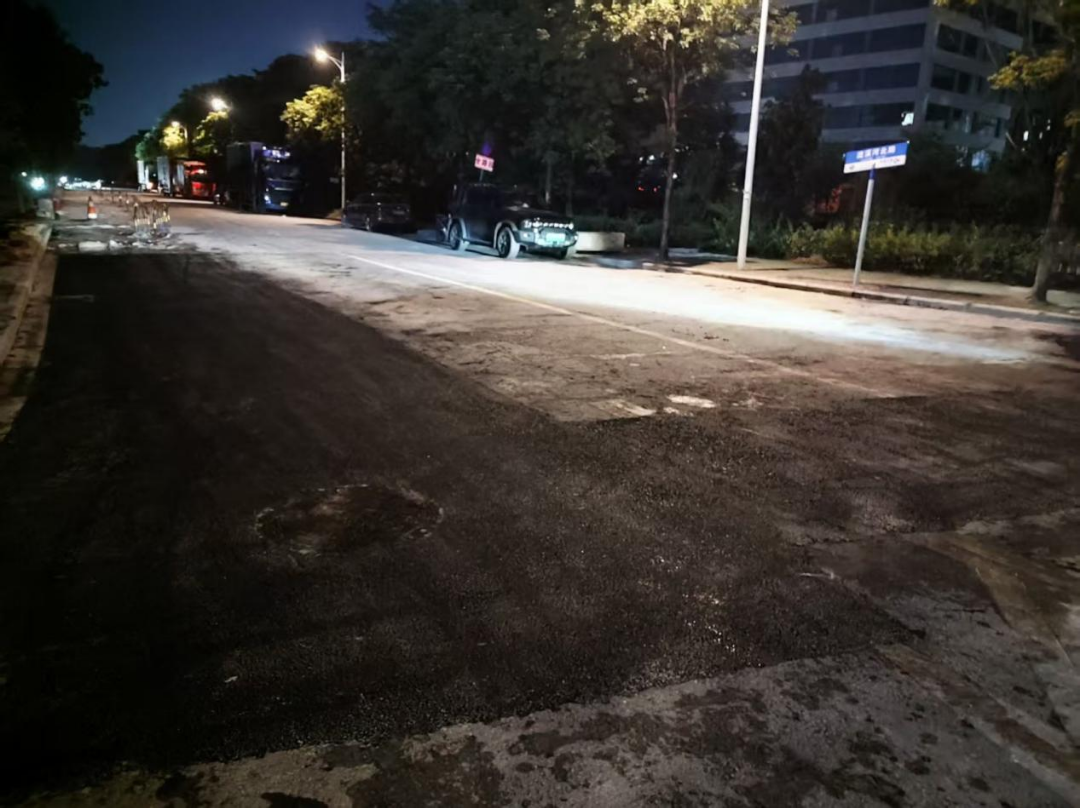

流溪河北路污水管道工程完工
11月5日,随着最后一段沥青路面铺设完成,平石西路、流溪河北路等主干道的施工围挡陆续拆除,平整的黑色沥青路面重新展露,交通标线施划一新,车辆在崭新的道路上平稳通行。主城区主干道通行能力恢复至施工前的90%以上。此次完成的主干道关键工程是首批改造的“上半场”,后续将重点推进泵站、排涝站更新改造施工,力争在2025年12月底前全面完成首批老旧管网更新改造任务。

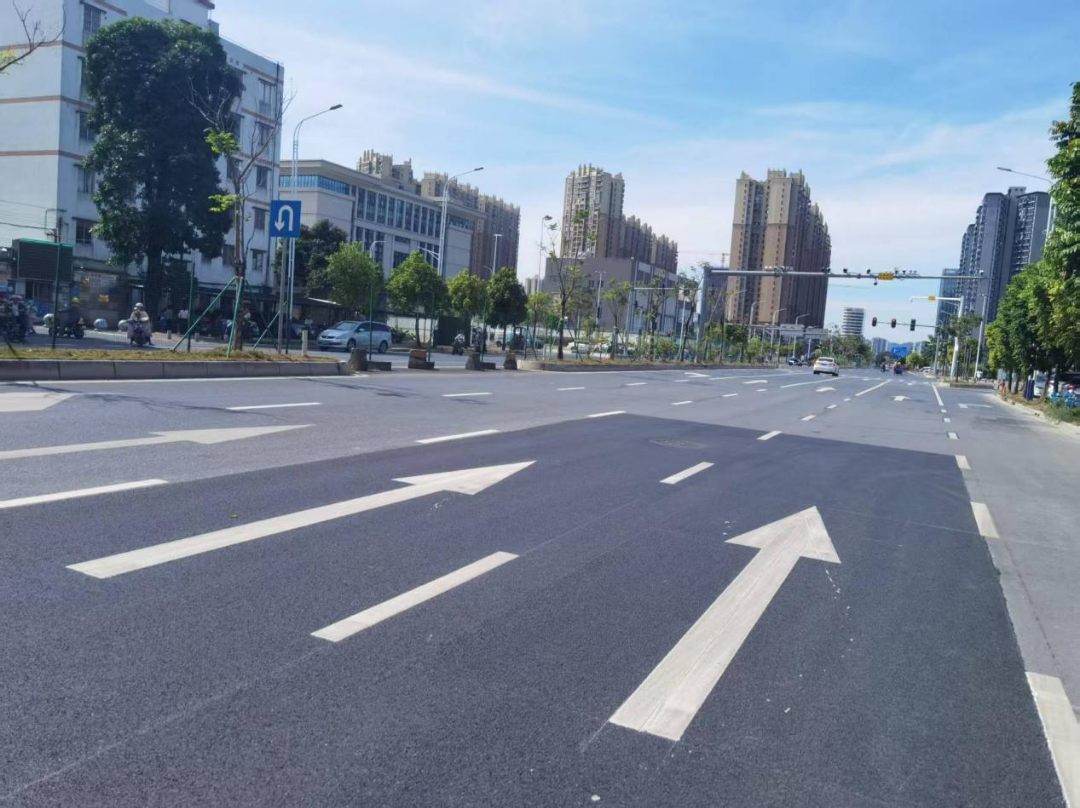

平石西路沥青路面恢复标线
全运会是展示城市形象的窗口,更是改善民生福祉的契机。花都排水公司将持续以“绣花功夫”推进老旧管网更新改造工作,让市民共享“水清、路畅、城美”的宜居环境。
